Для рибальських брендів, імпортерів і оптовиків знання того, що виробництво займає «30–45 днів», недостатнє для планування замовлення OEM.
Фактичний графік проекту також може включати підтвердження специфікацій, розробку зразків, випробування продукту, перегляди, постачання компонентів, масове виробництво, перевірку якості, пакування та міжнародну доставку.
Кращий спосіб спланувати замовлення рибальських снастей OEM – це працювати в зворотному напрямку від дати, коли вам потрібні продукти,-а не просто від запланованої дати запуску.
Для багатьох стандартних рибальських снастей масове виробництво може зайняти приблизно 30–45 днів після підтвердження всіх деталей виробництва. Індивідуальні вудки, котушки, виготовлені-з ЧПУ, нові форми та проекти, що включають спеціальні компоненти, можуть потребувати значно більше часу.
Ключова відмінність проста:
Час виготовлення становить лише одну частину загального часу виконання проекту.

Час виробництва порівняно із загальним часом виконання проекту
Коли постачальник вказує терміни виробництва, покупці повинні спочатку підтвердити, що саме включає це число.
Типовий проект OEM рибальських снастей може мати таку послідовність:
Технічні характеристики продукту → Розробка зразків → Тестування зразків → Остаточне затвердження → Масове виробництво → Контроль якості та пакування → Міжнародна доставка → Доставка
Наприклад, для масового виробництва вудки може знадобитися близько 45 днів. Це не означає, що новий індивідуальний проект вудилища можна розпочати за 45 днів до необхідної дати доставки.
Перед початком масового виробництва покупцеві може знадобитися підтвердити:
- Матеріал заготівлі та конструкція
- Довжина, потужність і дія
- Напрямні та катушкотримач
- Конфігурація ручки
- Кольори та графіка
- Розташування логотипу
- Зразок виконання
- Вимоги до кінцевої упаковки
Для нового продукту ці-етапи підготовки до виробництва іноді можуть тривати стільки ж, скільки й саме виробництво. Покупці, які не знайомі з процесом, також можуть переглянути нашПосібник з виробництва рибальських снастей OEM для ширшого огляду MOQ, вибірки, налаштування та виробництва.

Типові терміни виготовлення рибальських снастей OEM
Терміни виконання суттєво відрізняються залежно від конструкції продукту, рівня налаштування, компонентів, кількості замовлення та поточного графіка виробництва.
Наступні діапазони можна використовувати як загальні орієнтири для планування на основі типових проектів рибальських снастей OEM:
| Продукт / Процес | Типовий довідковий час виконання |
|---|---|
| Існуючий зразок рибальської котушки | Близько 7-10 днів |
| Новий індивідуальний зразок рибальської котушки | Близько 30-45 днів |
| Стандартна рибальська котушка серійного виробництва | Близько 35 днів |
| Виробництво алюмінієвих рибальських котушок з ЧПУ | Близько 60-70 днів |
| Зразок вудки на замовлення | Близько 30-45 днів |
| Вудка масове виробництво | Близько 45 днів |
| Існуючий-зразок приманки для риболовлі на цвілі | Близько 1 тижня |
| Рибальська приманка масове виробництво | Близько 30 днів |
| Розробка нової форми для приманки | Близько 20-30 днів |
| Контроль якості, пакування та підготовка до відвантаження | Залиште приблизно на 1 тиждень |
Це рекомендації щодо планування, а не гарантовані графіки. Кількість замовлення, специфікації, матеріали, потужність заводу та доступність компонентів можуть впливати на остаточний графік доставки.
Для вудок, які використовують спеціальні фірмові компоненти, закупівля компонентів може стати найдовшою частиною проекту. Наприклад, деякі замовлення компонентів Fuji можуть вимагати значно довшої підготовки, ніж сам процес виготовлення вудилища.
Ось чому покупці повинні проситикритичний{0}}час виконання шляху, а не тільки час заводського складання.
Коли фактично починається час виробництва?
Одне з найпоширеніших непорозумінь у закупівлях OEM полягає в припущенні, що час виробництва починається відразу після сплати депозиту.
На практиці час-масового виробництва зазвичай слід розраховувати після завершення необхідних деталей виробництва.
Залежно від проекту вони можуть включати:
Специфікації + Матеріали + Компоненти + Кольори + Логотип + Ілюстрація + Упаковка + Остаточне затвердження зразка
Якщо покупець сплачує заставу, але через два тижні змінює ручку, конфігурацію направляючої, колір приманки чи зображення упаковки, ці два тижні не слід автоматично вважати частиною виробництва на заводі.
З цієї причини покупці, які порівнюють ціни від різних постачальників рибальських снастей, завжди повинні запитувати:
"З якого моменту починається вказаний вами час виробництва?"
Це робить-порівняння часу виконання набагато важливішим, коли випорівняти ціни постачальників рибальських снастейвід різних виробників.
Чому вибірки слід планувати окремо
Для нового OEM-продукту розробку зразка зазвичай слід розглядати як окремий етап проекту, а не включати в період масового-виробництва.
Основна мета першого зразка — перевірити сам продукт.
Покупці повинні орієнтуватися на такі фактори, як:
- Якість продукції
- Будівництво
- Матеріали
- Розміри та вага
- Продуктивність
- компоненти
- Оздоблення та якість виготовлення
З цієї причини часто немає необхідності розробляти повне індивідуальне роздрібне пакування для першого функціонального зразка.
Зазвичай має сенс спочатку переконатися, що вудилище, котушка або приманка відповідають необхідним стандартам якості та продуктивності. Упаковка може бути завершена, поки продукт рухається до масового виробництва.
Це дозволяє уникнути витрат додаткового часу та грошей на розробку упаковки для продукту, який все ще може потребувати змін.
Чому вудилище, котушка та приманка відрізняються
Рибальські снасті не слід розглядати як одну категорію виробництва під час планування термінів виконання.
Вудки
Індивідуальні вудки зазвичай містять кілька компонентів від різних постачальників, включаючи заготовки, направляючі, катушкотримачі, EVA або пробкові ручки, декоративні деталі та упаковку.
Стандартний зразок вудилища може зайняти приблизно 30–45 днів, а масове виробництво – близько 45 днів після затвердження.
Однак спеціальні компоненти можуть значно розширити графік.
Рибальські котушки
Існуюча платформа котушок із відносно простим налаштуванням OEM зазвичай може рухатися швидше, ніж проект розробки абсолютно нових котушок.
Стандартне виробництво котушок може тривати приблизно 35 днів, тоді як для алюмінієвих котушок із ЧПУ-може знадобитися приблизно 60–70 днів, оскільки процеси механічної обробки, обробки та складання є складнішими.
Приманки для риболовлі
Існуючі-зразки приманок для лову пліснявою часто можна приготувати відносно швидко-іноді приблизно за тиждень.
Масове виробництво може зайняти близько 30 днів залежно від замовлення та графіка виробництва.
Якщо потрібна нова форма, потрібно додати приблизно 20–30 днів для розробки форми, перш ніж можна буде розпочати звичайне тестування зразка та виробництво.
Перші замовлення проти повторних
Повторними замовленнями зазвичай легше керувати, але покупцям не слід припускати, що фізичний час виробництва на фабриці скоротиться вдвічі.
Наприклад, для повторного замовлення на приманку може знадобитися приблизно 30 днів виробництва залежно від графіка виробництва.
Головна перевага полягає в тому, що багато-рішень щодо підготовки до виробництва вже прийнято.
Можливо, повторне замовлення вже схвалено:
- Технічні характеристики
- Матеріали
- Кольори
- компоненти
- Ілюстрація логотипу
- Пакувальні файли
- Стандарти якості
В результаті,загальний графік проектуможе бути набагато коротшим, навіть якщо фактичний час-масового виробництва залишається таким самим.
Це розрізнення особливо важливо для планування поповнення запасів.
Дайте час на перевірку якості та підготовку відправлення
День завершення виробництва не повинен автоматично вважатися датою відвантаження.
Продукти все ще потребують завершення остаточної перевірки, пакування, підготовки коробки та організації відправлення.
Для цілей планування, допускаючи приблизноодин додатковий тижденьпісля виробництва є розумним підходом для багатьох OEM замовлень рибальських снастей.
У WH Fishing вудки та котушки перевіряються перед відправленням, а за потреби також можуть бути надані фотографії та відео контролю якості.
Внести цей час у початковий графік закупівель безпечніше, ніж розглядати контроль якості як несподівану затримку в кінці виробництва.
Завершення виробництва не є датою поставки
Міжнародні перевезення повинні розраховуватися окремо від виробництва.
Для доставки до Сполучених Штатів типовим посиланням може бути:
| Спосіб доставки | Типова довідка |
|---|---|
| Експрес | Близько 5 днів |
| Повітряний DDP | Близько 10 днів |
| Морські перевезення | Приблизно через 25–30 днів після відходу судна |
Фактичний час транзиту може відрізнятися залежно від пункту призначення, розкладу рейсу чи судна, митних процедур і умов логістики.
Морські вантажні перевезення потребують особливої уваги.
«Через 25–30 днів після відправлення судна» не обов’язково означає, що вантаж прибуде через 25–30 днів після виходу з заводу.
Час також може знадобитися для:
- Підготовка експорту
- Доставка до експедитора або порту
- Планування контейнерів
- Очікування відходу судна
- Розмитнення
- Остаточна внутрішня доставка
Тому покупці повинні розрізнятидата завершення заводу, дата виходу судна, ідата доставки на склад.
Працюйте у зворотному напрямку від необхідної дати доставки
Один із найефективніших способів керувати проектом виробника рибальських снастей — почати з одного запитання:
Коли інвентар повинен фізично надійти на ваш склад?
Потім попрацюйте в зворотному напрямку:
Потрібна доставка зі складу
↑ Міжнародна доставка
↑ Контроль якості та підготовка відправлення
↑ Масове виробництво
↑ Остаточне затвердження продукту
↑ Зразок тестування та перегляду
↑ Розробка зразка
↑ Підтвердження специфікації
Цей метод забезпечує набагато більш реалістичний графік закупівель, ніж просто запитати, чи може фабрика «виготовити замовлення до запуску».
Продукт, виробництво якого завершується за тиждень до дати запуску, вже запізнився, якщо йому все ще потрібні чотири тижні міжнародного транспортування.
Приклад: планування випуску рибальських снастей у березні
Розглянемо рибальський бренд США, який планує випустити новий продукт1 березня.
На перший погляд розміщення замовлення в січні може здатися досить раннім, якщо постачальник вказує 30–45 днів виробництва.
Насправді це може бути-високий ризик.
Для запуску в березні безпечніше мати інвентарвже доставлено в США перед китайським Новим роком, замість того, щоб покладатися на виробництво чи відвантаження безпосередньо перед святом або після нього.

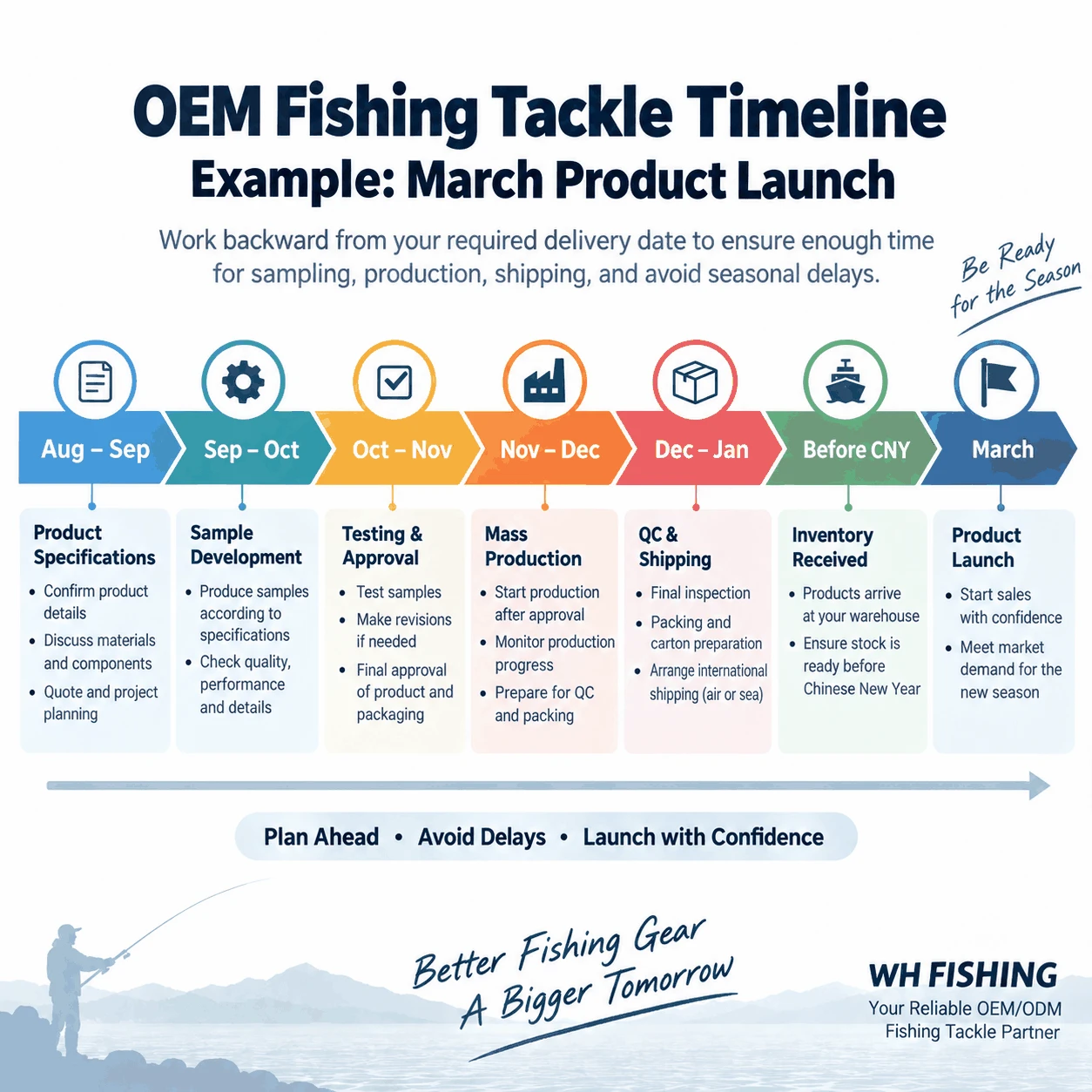

Більш практична послідовність планування може виглядати так:
| етап | Орієнтовний термін планування |
|---|---|
| Характеристики товару та підтвердження постачальника | серпень–вересень |
| Розробка зразка | вересень–жовтень |
| Тестування зразків, перегляд та остаточне затвердження | жовтень–листопад |
| Масове виробництво | листопад–грудень |
| Контроль якості, упаковка та міжнародна доставка | грудень–січень |
| Інвентар отримано | Перед китайським новим роком |
| Запуск продукту | березень |
Точні дати залежатимуть від товару. Індивідуальну вудку зі спеціальними компонентами, можливо, доведеться запускати раніше, ніж існуючу-формову приманку.
Важливий принцип:
Не використовуйте дату запуску як кінцевий термін виробництва. Використовуйте потрібну дату доставки на склад.

Як китайський Новий рік може вплинути на терміни доставки рибальських снастей
Китайський Новий рік є одним із найважливіших факторів планування для покупців, які купують рибальські снасті з Китаю.
Ризик не обмежується офіційними святковими датами.
Виробництво рибальських снастей часто залежить від багатьох постачальників компонентів, упаковки, обладнання, механічної обробки, обробки поверхні та інших процесів.
Деякі постачальники можуть почати скорочувати виробничі потужності або закриватися на святковий періодпочаток грудня.
З наближенням свята:
- Доступність компонентів може стати меншою
- Черги виробництва можуть стати довшими
- Постачальники упаковки можуть припинити прийом нових робіт
- Процеси обробки, передані стороннім виконавцям, може стати складніше планувати
- Логістичні можливості можуть стати більш обмеженими
Виробництво також не обов'язково повертається на повну потужність відразу після свята.
Для замовлень, які мають підтримувати запуск ранньою весною, покупцям слід уникати розкладу, який залежить від-виробництва в останню хвилину безпосередньо перед китайським Новим роком або швидкого виробництва відразу після нього.
Для запуску в березні доставка запасів до свята забезпечує значно кращий захист від планування.
Поширені причини затримки замовлення рибальських снастей OEM
Не кожна затримка спричинена виробничими потужностями заводу.
У багатьох OEM-проектах затримки відбуваються ще до офіційного початку виробництва.
Неповні специфікації
Продукт виставляється перед повним визначенням вимог до матеріалів, компонентів або продуктивності.
Повторні зміни зразків
Зміна специфікацій після кожного прототипу природно збільшує час розробки.
Пізня творчість
Файли логотипів, посилання на кольори або позиції друку не завершуються.
Зміни упаковки
Роздрібна упаковка переглядається після затвердження продукту.
Спеціальні компоненти
Фірмові напрямні, котушкотримачі, підшипники чи інші компоненти можуть мати довший цикл закупівлі.
Нові прес-форми
Розробка ODM-приманки або компонента потребує інструментів перед початком звичайного відбору проб.
Піковий-сезон
Виробничі черги стають довшими, коли багато покупців готують запаси на той самий сезон продажу.
китайський новий рік
Вихідні ланцюжки поставок можуть сповільнитися задовго до офіційного свята.
Перевірка або переробка
Якщо контроль якості виявить проблему, виправити її важливіше, ніж відправити неприйнятний продукт у вихідну дату.
Реалістичний графік закупівель повинен включати достатній буфер для управління цими можливостями.
Контрольний список перед-виробництва-покупця
Перш ніж підтвердити замовлення на рибальські снасті OEM, покупці повинні перевірити:
- Чи всі специфікації продукту завершені?
- Чи функціональний зразок був випробуваний і затверджений?
- Чи є спеціальні компоненти?
- Кольори та оздоблення підтверджено?
- Чи остаточний дизайн логотипу?
- Чи підтверджується упаковка до того, як її вимагатиме масове виробництво?
- З якої дати постачальник розраховує термін виготовлення?
- Скільки часу зарезервовано для остаточного контролю якості та пакування?
- Який спосіб доставки буде використано?
- Зазначений час транзиту: порт-до-порту, аеропорт-до-аеропорту чи доставка?
- Чи збігається графік з китайським Новим роком чи іншим-піковим періодом виробництва?
- Яка необхідна дата доставки на склад?
- Чи достатньо буфера перед фактичним запуском продукту?
Чітка відповідь на ці запитання може запобігти багатьом проблемам планування, які виникають під час закупівель OEM.
Плануйте весь проект, а не лише виробництво
Терміни виготовлення рибальських снастей OEM ніколи не слід оцінювати за одним виробничим номером.
Постачальник, який каже «35 днів», може мати на увазі лише масове виробництво.
Покупцеві може знадобитися додатковий час для:
Відбір зразків + Тестування + Ревізії + Закупівля компонентів + Виробництво + КЯ + Упаковка + Міжнародна доставка
Для стандартних повторюваних продуктів процес може бути відносно простим.
Для нової вудки, котушки або приманки стадія розробки може становити значну частину загального плану.
Таким чином, найбезпечніший підхід полягає в тому, щоб спочатку визначити необхідну дату доставки на склад і працювати назад через кожен етап проекту.
Для брендів, які планують сезонні запуски, це також дає достатньо часу для вирішення проблем якості чи логістики, не змушуючи постачальника вибирати між дотриманням кінцевого терміну та відповідністю необхідному стандарту якості.
WH Fishing надаєПослуги OEM і ODM рибальських снастейдля рибальських брендів, імпортерів і оптовиків, охоплюючи вудки, котушки, приманки та відповідні снасті. Терміни виконання проекту оцінюються відповідно до фактичного продукту, вимог до налаштування, компонентів, кількості замовлення та необхідного графіка доставки.
Запитуючи пропозицію, надайте як своїцільова кількість замовленняінеобхідна дата доставкидопомагає нам рекомендувати більш реалістичний план виробництва та доставки.
FAQ
1. Скільки часу займає виробництво рибальських снастей OEM?
Для масового виробництва багатьох стандартних рибальських снастей потрібно приблизно 30–45 днів після підтвердження всіх деталей виробництва. Спеціальні стрижні, котушки з ЧПК, спеціальні компоненти та нові форми можуть потребувати більше часу.
2. Чи включає час виготовлення зразка?
Зазвичай цього не повинно бути. Для нових продуктів OEM розробку зразків, тестування та затвердження слід планувати окремо перед масовим виробництвом.
3. Як довго я повинен дозволити контроль якості та упаковку?
Для багатьох замовлень виробників комплектного обладнання надання приблизно одного додаткового тижня після виробництва для перевірки, пакування та підготовки до відправлення є практичним орієнтиром для планування.
4. Як рано я повинен почати проект OEM рибальських снастей для весняного запуску?
Це залежить від продукту та місця призначення, але покупці повинні працювати в зворотному напрямку від необхідної дати доставки на склад. Для березневого запуску виробництва в Китаї наявність запасів до китайського Нового року може значно зменшити ризики планування.
5. Чи завжди повторне замовлення швидше?
Загальний проект може бути швидшим, оскільки специфікації, ілюстрації та упаковка вже затверджені. Однак фізична маса-час виробництва може залишатися незмінною залежно від продукту та поточного розкладу заводу.
